Sanierung Ortsdurchfahrt
Die Sanierung der Rohrstrasse ist ein Projekt des Kantons, welches bereits seit über 10 Jahren pendent ist.
Die Bauarbeiten dauern vom 10. Februar 2025 bis im Verlauf des Jahres 2026.
Auf der Ortdurchfahrt ist mit Umleitungen und Verkehrsbehinderungen zu rechnen.
Hier finden Sie laufend die Informationen im Zusammenhang mit der Baustelle.
Wir danken allen Betroffenen für das Verständnis und die Geduld.
Aktuell
Bautelefon: 079 441 06 22 (Tobias Jakob, Gruner AG)

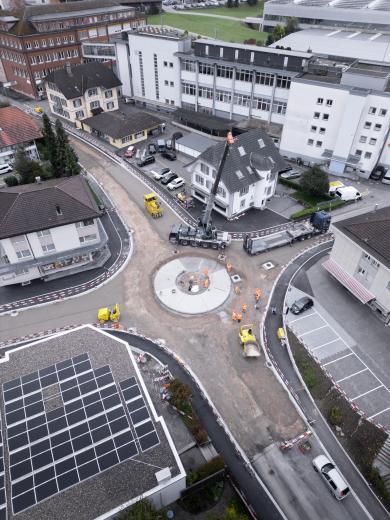

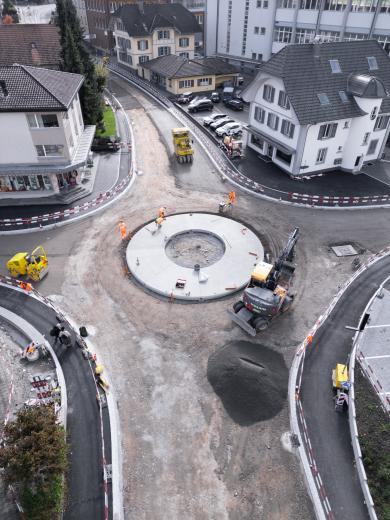

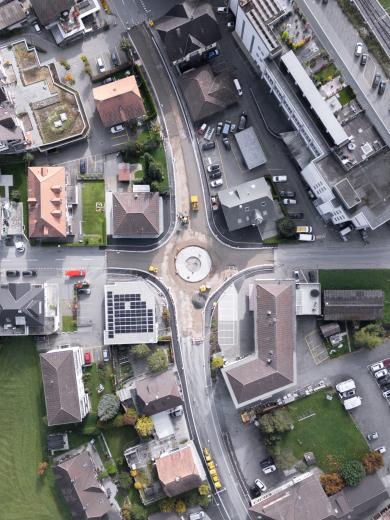

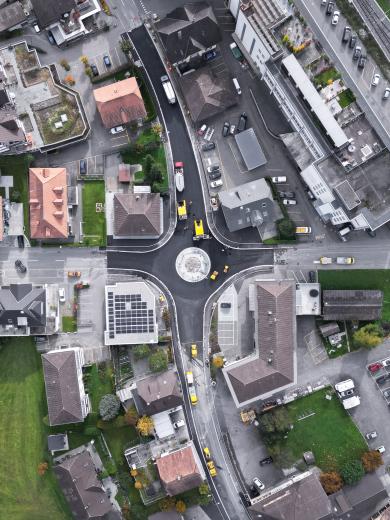

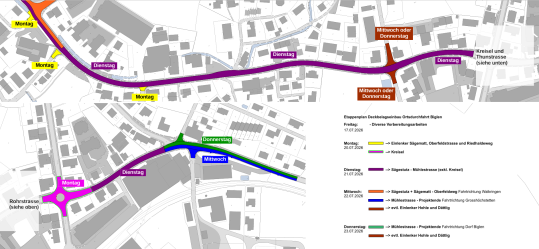

Deckbelagseinbau Gehweg und Vorplätze
Im Zusammenhang mit der Sanierung der Ortsdurchfahrt Biglen ist in der Kalenderwoche 27 (voraussichtlich am 29. und 30. Juni 2026) der Einbau des Deckbelags auf den Gehwegen und Vorplätzen in mehreren Bereichen geplant.
Alle Informationen dazu, können Sie hier entnehmen.
Deckbelagseinbau Rohrstrasse / Thunstrasse: 20. bis 25. Juli 2026

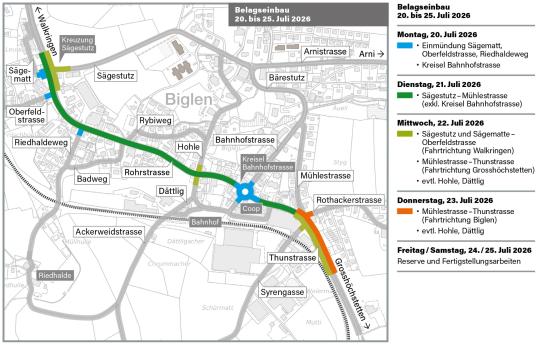

Als letzter grosse Schritt im Rahmen der Sanierung Ortsdurchfahrt erfolgt in der Woche vom 20. bis 25. Juli 2026 der Einbau des Deckbelags auf der Rohrstrasse / Thunstrasse. Es ist mit erheblichen Verkehrseinschränkungen zu rechnen. An den Einbautagen und in der darauffolgenden Nacht (Abkühlphase des Belags) werden die jeweiligen Abschnitte der Rohrstrasse / Thunstrasse inklusive Einmündungen, Seitenstrassen und Hauszufahrten gesperrt sein. Der Belagseinbau findet zu den regulären Arbeitszeiten (7 bis 17 Uhr) statt, kann sich aber je nach Situation bis in die Abendstunden erstrecken. Die Verkehrsumstellung vom einen auf den anderen Tag erfolgt jeweils in den Morgenstunden (ca. 7 Uhr). Die Arbeiten sind witterungsabhängig. Bei anhaltend nasser Witterung kann es zu Änderungen im Etappenplan kommen oder der Belagseinbau muss sogar auf die Herbstferien verschoben werden.

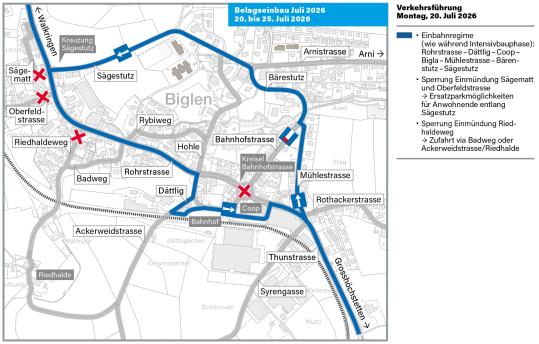

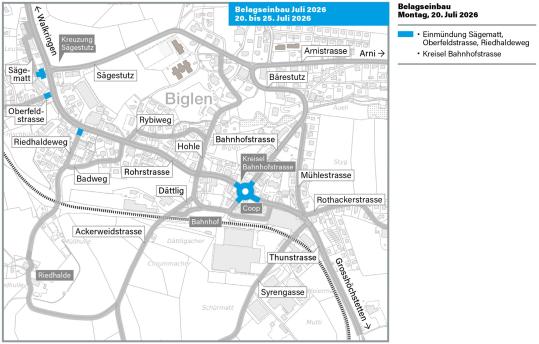

Montag, 20. Juli 2026

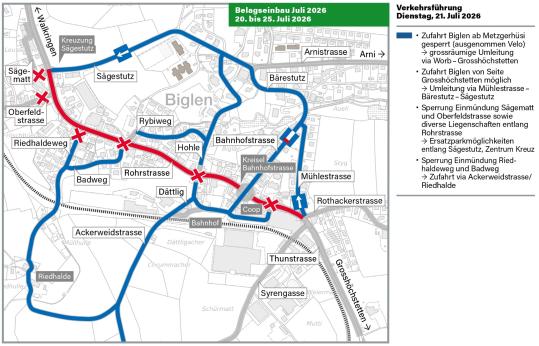

Dienstag, 21. Juli 2026
Mittwoch, 22. Juli 2026

Donnerstag, 23. Juli 2026
Motorisierter Individualverkehr (MIV)

Von Sonntagabend (ab 19 Uhr) bis Mittwochmorgen (ca. 7 Uhr) wird das vom letzten Jahr bekannte Einbahnregime via Bärenstutz – Sägestutz eingerichtet. Beim Sägestutz ist nur eine Fahrspur (abwärts) offen, da die andere Fahrspur und das Trottoir als Ersatzparkplätze genutzt werden. Der Kreisel Bahnhofstrasse ist am Montag für den Belagseinbau gesperrt und wird analog zur Intensivbauphase via Dättlig-Bahnhof-Bigla umfahren.

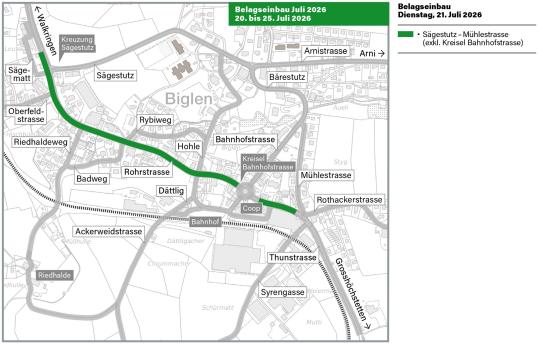

Am Dienstag, 21. Juli ist die Rohrstrasse dann in beiden Richtungen gesperrt. Da der Sägestutz nur abwärts befahrbar ist, wird Biglen somit vom Metzgerhüsi her per Auto nicht erreichbar sein. Die Umleitung erfolgt via Worb und Grosshöchstetten.

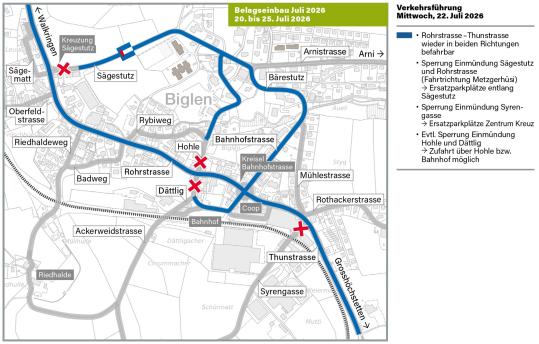

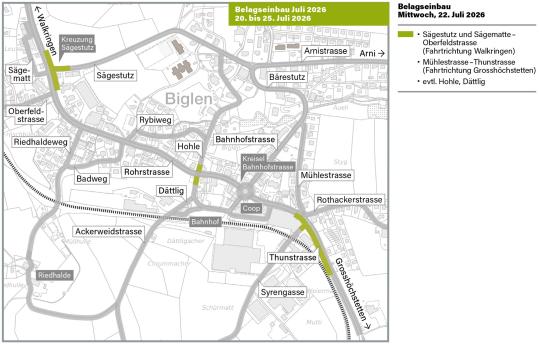

Am Mittwoch und Donnerstag wird die Ortsdurchfahrt wieder in beiden Richtungen befahrbar sein, aber diverse Einmündungen und Zufahrten bleiben noch gesperrt. Das betrifft insbesondere die Einmündungen Syrengasse und Sägestutz am Mittwoch sowie jene der Rothackerstrasse und der Mühlestrasse (Donnerstag). Noch offen ist, ob der Belagseinbau bei den Einmündungen Dättlig und Hohle am Mittwoch oder Donnerstag stattfinden wird.
Grossräumige Umleitungen werden signalisiert (Kreisel Grosshöchstetten, Worb, Metzgerhüsi) und amtlich publiziert.
Öffentlicher Verkehr
Der Postautobetrieb ist von den Belagsarbeiten nur am Montag und Dienstag betroffen. Die Haltestelle «Dorf» wird an den Sägestutz verschoben. Das Postauto benutzt grundsätzlich die gleiche Umleitungsroute wie der MIV. Einzige Ausnahme: Am Dienstag, wenn die Rohrstrasse vollständig gesperrt sein wird, verkehrt das Postauto in beiden Richtungen via Sägestutz (Regelung mittels Verkehrsdienst).
Fussverkehr
Die Gehwege sind bereits fertiggestellt und vom Belagseinbau nicht mehr betroffen. Der Zugang zu den Liegenschaften ist gewährleistet. Temporäre Einschränkungen im Bereich der jeweiligen Einbaustellen sind möglich. Es werden Querungsmöglichkeiten angeboten.
Veloverkehr
Velofahrende folgen den Umleitungsrouten MIV. Velofahrende, die das Velo stossen, können die Einbaustellen wie Zufussgehende passieren.
Verkehrsdienste
An den neuralgischen Stellen stehen Verkehrsdienste im Einsatz.
Ersatzparkplätze
Anwohnenden, die von gesperrten Einmündungen betroffen sind, werden nach Möglichkeit Ersatzparkplätze angeboten. Eine grössere Zahl von Ersatzparkplätzen steht von Sonntag (19 Uhr) bis Donnerstag (10 Uhr) entlang des Sägestutzes zur Verfügung.
Grüngut- und Kehrichtabfuhr
Auf Grund der Sperrung der Rohrstrasse wird die Grünabfuhr vom Dienstag, 21. Juli um eine Woche auf den 28. Juli verschoben. Die Kehrichtabfuhr findet am Mittwoch, 22. Juli wie gewohnt statt, allerdings unter Einschränkung einzelner K-Standorte und unter Vorbehalt witterungsbedingter Änderungen im Bauprogramm. Die betroffenen K-Standorte, die nicht bedient werden können, werden mit einem Plakat markiert.
Ersatztermine
Die Belagsarbeiten sind witterungsabhängig. Reservetage sind Freitag und Samstag. Falls eine Durchführung in dieser Woche nicht oder nur teilweise möglich sein sollte, sind als Ersatztermine die Kalenderwochen 39 oder 40 (während den Herbstferien) vorgesehen.
Auskünfte
Für Rückfragen steht Ihnen die Bauleitung zur Verfügung: Gruner AG, 031 544 24 88 oder 079 441 06 22.
Wir danken allen Betroffenen für das Verständnis und ihre Flexibilität.
Fotos copyright: dropzone.ch

Kontaktinformationen
Bautelefon: 079 441 06 22
(Tobias Jakob, Gruner AG, Auskünfte zu Bau und Verkehrsführung)
Sprechstunden für Anwohnende
Die monatlichen Baustellensprechstunden finden nicht mehr statt. Bei Fragen wenden Sie sich bitte direkt an das obenstehende Bautelefon.
Projektleitung
Gruner AG
Anne Claude
Telefon 031 544 24 41
anne.claude@gruner.ch
Bauherrschaft (Auskünfte Projekt)
Tiefbauamt des Kantons Bern
Oberingenieurkreis II
Schermenweg 11
Postfach
3001 Bern
Peter Bähler
Telefon 031 636 50 25
peter.baehler@be.ch
Anmeldung Newsletter
Haben Sie Interesse laufend mit neuen Informationen zum Projekt bedient zu werden?
Dann melden Sie sich bei info@biglen.ch mit dem Stichwort "Anmeldung Newsletter Ortsdurchfahrt"
Bauablauf und Zeitplan

Änderung durch Unvorhergesehenes und die Witterung bleiben vorbehalten.
Schulwegsicherheit
Die Schulwegsicherheit hat einen hohen Stellenwert im Projekt und wurde unter anderem mit der Kantonspolizei vorbesprochen. Es sind während der Bauphase verschiedene Massnahmen vorgesehen, so unter anderem Tempo 30 im Siedlungsbereich, zusätzliche Signalisationen und Markierungen und Mithilfe von Verkehrsdiensten bei Querungen etc. insbesondere zu Beginn der Bauarbeiten.

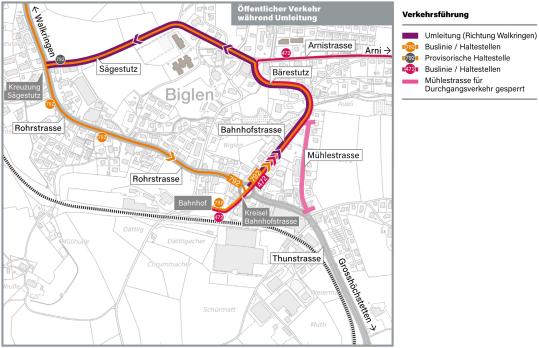

Öffentlicher Verkehr während Umleitung
Während der Umleitungsphase wird auch der öffentliche Verkehr betroffen sein. Die Postautolinie Nr. 792 von Biglen nach Worb wird während dieser Zeit über den Bärenstutz - Sägestutz umgeleitet. An der Kreuzung Sägestutz / Rohrstrasse ist eine provisorische Postautohaltestelle vorgesehen. Die Verbindung in umgekehrter Richtung (Worb nach Biglen) wird im Normalbetrieb abgedeckt.

Projekt
Mit der Sanierung soll die Ortsdurchfahrt sicherer werden, insbesondere für den Langsamverkehr. Die Fussgängerstreifen erhalten Mittelinseln, die Fahrbahn wird mit farbigen Bändern optisch eingeengt und erhält einen lärmmindernden Belag. Mehrere Einmündungen werden angepasst, der Kreisel beim Bahnhof neu gebaut. An beiden Ortseingängen entstehen Torsituationen, die für eine Temporeduktion sorgen sollen. Die Bushaltestellen werden teilweise neu platziert und hindernisfrei ausgebaut.

Hier finden Sie die Ausführungspläne des Projektes:
Publikationen
Die Behörden informieren regelmässig im Mitteilungsblatt "Biglebach" über den Baufortschritt.
Publikation Verkehrserschwerung
Publikation Informationsveranstaltung (Biglebach Oktober 2024)
